TL;DR:
- CNBC obtuvo el primer recorrido televisado por el clúster de Yongin, donde SK hynix construye la primera de cuatro fábricas de memoria.
- La Y1 tendrá seis salas limpias en una estructura tan alta como un edificio de 50 pisos; la primera abrirá en febrero de 2027.
- Los 720,000 mdd corresponden al plan de SK hynix para Yongin, Cheongju y un futuro clúster del suroeste, no al costo de una sola fábrica.

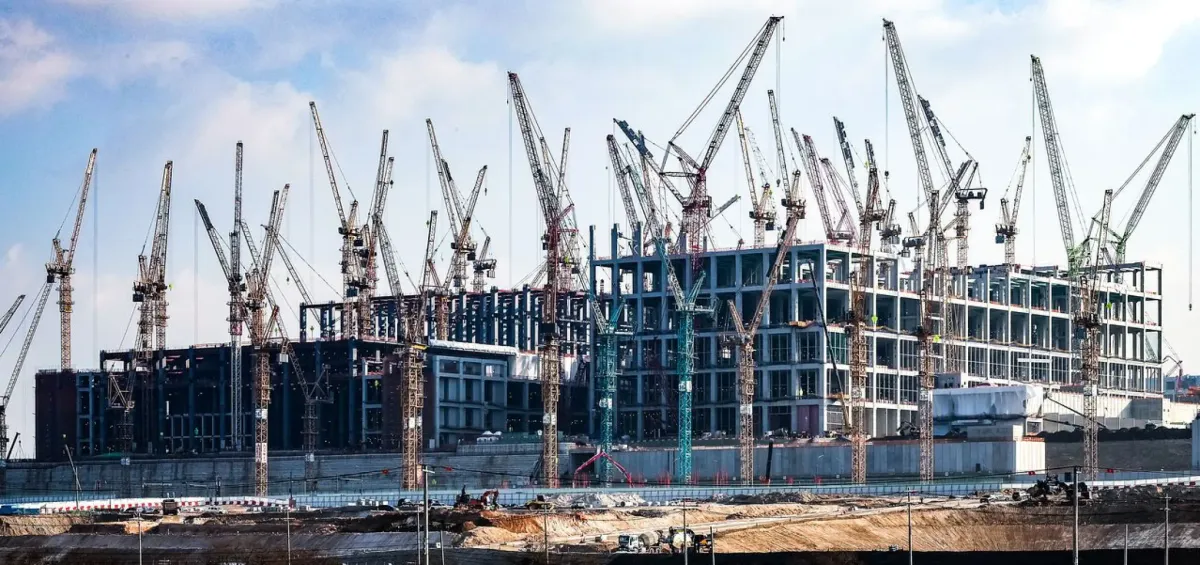

SK hynix permitió a CNBC mostrar por primera vez en video la construcción del clúster de Yongin, en Corea del Sur, donde la primera de cuatro fábricas de memoria tendrá seis salas limpias dentro de una estructura tan alta como un edificio de 50 pisos. La primera sala limpia de la Y1 está programada para febrero de 2027. El recorrido pone imágenes a una apuesta que la cobertura cifra en unos 720,000 millones de dólares, pero ese número exige una precisión: corresponde al plan de 1,100 billones de wones para tres regiones, no al costo de Yongin por sí solo ni a dinero que ya se haya desembolsado por completo.
Los 720,000 mdd abarcan tres regiones
SK hynix presentó los 1,100 billones de wones como una estrategia de inversión de mediano y largo plazo. La compañía asignó 600 billones a Yongin, 100 billones a Cheongju y 400 billones a un nuevo clúster en el suroeste de Corea del Sur. La cifra en dólares que encabeza la cobertura es una conversión aproximada de ese total.
El desglose oficial permite ver por qué no conviene tratar los 720,000 mdd como el precio de Yongin:
| Región | Plan anunciado | Alcance confirmado |
|---|---|---|
| Yongin | 600 billones de wones | Cuatro fábricas de DRAM y HBM; la cuarta debe abrir su primera sala limpia en 2033 |
| Cheongju | 100 billones de wones | Nuevas fábricas de NAND y más capacidad de empaquetado avanzado para HBM |
| Suroeste | 400 billones de wones | Nuevo clúster de fabricación de memoria, todavía sin ubicación ni calendario definitivos |
Ni siquiera los 600 billones destinados a Yongin se gastarán de una vez. SK hynix explicó que la construcción de la cuarta fábrica debe llegar a su primera sala limpia en 2033, mientras que la instalación de más salas, equipos y capacidad continuará después de esa fecha según la demanda. El proyecto completo queda sujeto a inversiones graduales y nuevas aprobaciones del consejo.
La partida concreta más reciente es mucho menor. El 7 de agosto de 2026, el consejo aprobó 54.3 billones de wones: 35.2 billones para la Y2 de Yongin y 19.1 billones para la M17 de Cheongju. Ese paquete ya quedó desglosado por fábrica, calendario y destino del dinero.

Una sala limpia abierta no significa capacidad plena
La escala física de la Y1 explica por qué el recorrido de CNBC aporta algo nuevo a una historia que ya tenía cifras enormes sobre el papel. De acuerdo con TNW, el medio fue el primero autorizado para filmar dentro de Yongin. La construcción sube en vertical y repartirá seis salas limpias entre varios niveles, en lugar de extender toda la operación en una sola planta.

La fecha de febrero de 2027 se refiere a la apertura de la primera sala limpia de la Y1. No significa que las cuatro fábricas de Yongin empezarán a producir ese mes ni que la instalación alcanzará de inmediato su capacidad final. La propia empresa dice que equipará y ampliará las salas por etapas para acompasar el gasto con los pedidos de sus clientes.
Los otros calendarios muestran la distancia. La M17 de Cheongju debe abrir su primera sala limpia en diciembre de 2028. La Y2 comenzará a construirse en julio de 2027 y apunta a junio de 2029. Esas dos instalaciones forman parte de la aprobación de 54.3 billones de wones, mientras la mayor parte del plan de 1,100 billones sigue en fases menos concretas.
El dominio de la HBM sostiene la apuesta
SK hynix no está multiplicando fábricas para una memoria cualquiera. Counterpoint Research, citado en la cobertura, calculó que la empresa controló 58% de los ingresos mundiales de HBM durante el primer trimestre de 2026, frente a 21% para Samsung y 21% para Micron. La HBM apila chips de DRAM y alimenta con datos a los aceleradores de inteligencia artificial.
Ese diseño consume más obleas que la DRAM convencional para entregar la misma capacidad de memoria, según SK hynix. Por eso la compañía sostiene que asegurar terreno, electricidad, agua, salas limpias y equipo por adelantado es parte de su ventaja frente a rivales que persiguen los mismos contratos de IA.
También es la parte más arriesgada del plan. SK hynix financiará las obras principalmente con flujo de efectivo operativo y ajustará el ritmo a la demanda. El anuncio de 1,100 billones de wones no garantiza que cada fábrica, sala limpia y máquina se construya en el calendario máximo planteado.
El primer punto de control será febrero de 2027, cuando la Y1 debe abrir su primera sala limpia. Después vendrán diciembre de 2028 para la M17 y junio de 2029 para la Y2. Esas fechas, junto con las futuras aprobaciones del consejo y la instalación efectiva de equipos, mostrarán cuánto del titular de 720,000 mdd se convierte en capacidad real de memoria para IA.
